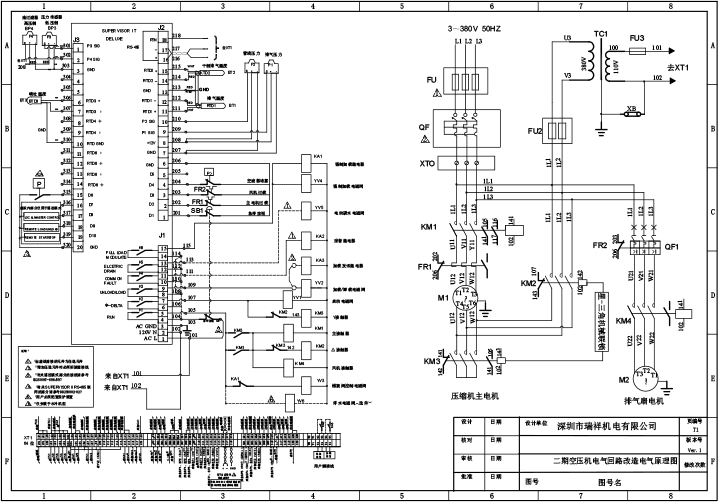

遵循《二期空壓機改造技術要求》、《空壓機改造材料表》,改造采用星三角降壓啟動,將有利于改善電機的電流沖擊和其他用電設備的運行安全。為了減少現場安裝時間以及整體布局的合理性和美觀效果,乙方根據現場電控箱的尺寸,提前將電器元件安裝在電控箱安裝板,當電控箱安裝板到達現場以后,只要將電控箱安裝板固定安裝在電控箱內,就可以接外圍線路。
1 二期空壓機電控箱改造內容
1.1 拆除電源線、電機線,并做好標記。
1.2 拆除控制線,并做好標記。
1.3 拆除舊控制箱內主接觸器、主熱繼電器、風扇接觸器、風扇熱繼電器、中間繼電器等電器元件。
1.4 按照最新壽力300HP空壓機電控柜的標準,安裝新接觸器、熱繼電器、繼電器等電器元件。
1.5 安裝完畢后電器元件檢查。
1.6 箱內控制回路接線檢查、試驗。
1.7 電源線、電機線絕緣檢查,接線。
1.8 與熱工控制系統一起整機調試。
2 二期除灰空壓機電控箱改造內容
2.1 拆除電源線、電機線,并做好標記。
2.2 拆除控制線,并做好標記。
2.3 拆除舊控制箱內主接觸器、主熱繼電器、風扇接觸器、風扇熱繼電器、中間繼電器等電器元件。
2.4 按照最新150HP空壓機電控柜的標準,安裝新接觸器、熱繼電器、繼電器等電器元件。
2.5 安裝完畢后電器元件檢查。
2.6 箱內控制回路接線檢查、試驗。
2.7 電源線、電機線絕緣檢查,接線。
2.8 與熱工控制系統一起整機調試。
3 空壓機調試流程
3.1 檢查動力、控制回路接線正確,檢測電纜、電動機絕緣良好。
3.2 將電動機置于空載狀態。
3.3 第一次通電采用點動控制方式,以便確認電動機轉向是否正確。
3.4 待一切準備就緒,將空壓機置于空載狀態啟動試運行20-30分鐘穩定之后,在試運行期間記錄檢測壓力、溫度、電磁閥的參數和狀態,然后進行加載并調試成功。
